Travaux du 18 août au 09 septembre (en 4 phases) - Information des usagers.

Le département du Nord va prochainement intervenir sur la RD73 entre Marly et Préseau (plan de situation), les travaux consistent à retraiter la chaussée existante.


Les travaux se dérouleront selon le phasage et le mode d'exploitation suivants :


  • Phase 1 du 18 au 22/08 inclus : Retraitement en place de la chaussée en pleine largeur , cette phase se déroulera sous route barrée avec déviation selon le plan joint ;

  • Phase 2 du 23/08 au 01/09 inclus : Remise en circulation sur un enduit de scellement durant la période dite de "murissement", la vitesse sera limitée à 50km/h pour éviter les risques liés aux rejets de gravillons;

  • Phase 3 du 02/09 au 05/09 inclus : Travaux annexes réalisés sous circulation alternée;

  • Phase 4 les 08 et 09/09 : Application de la couche de roulement sous route barrée (selon les mêmes conditions qu'en phase 1).

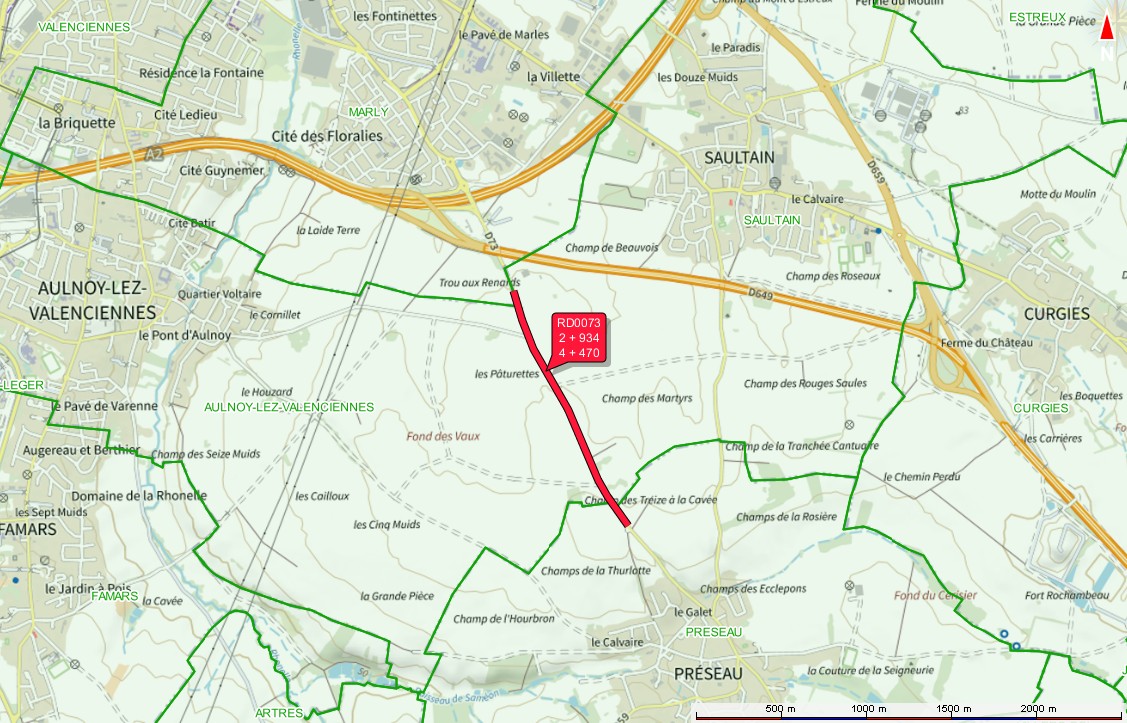

Plan de situation zone de travaux

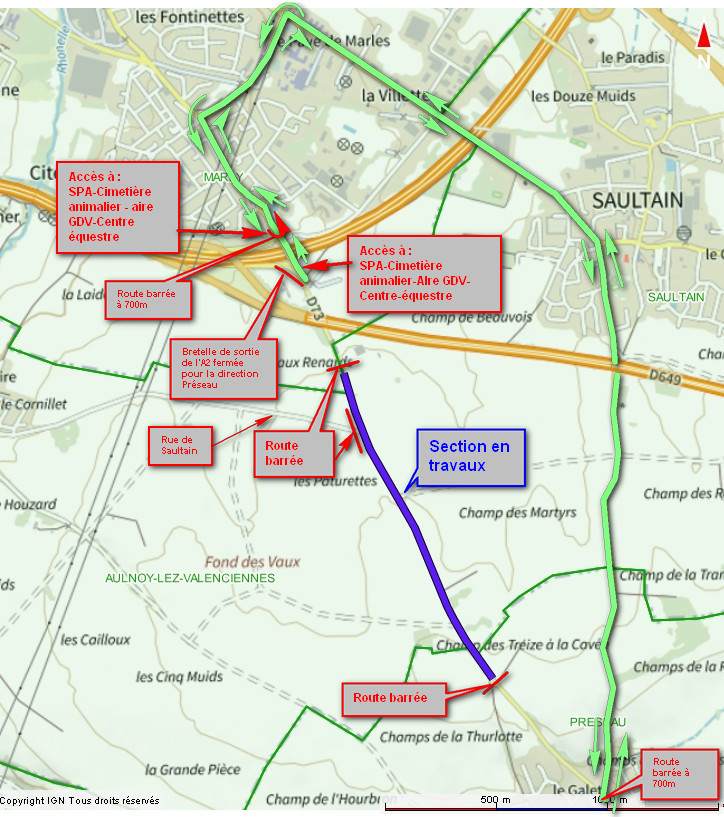

Plan de déviation via Saultain

Ce planning prévisionnel peut varier en fonction des conditions climatiques aussi en cas de modification nous ne manquerons pas de vous en tenir informé.
